工程分包法律红线与合规操作实务(中篇)
前言
分包、违法分包与转包的区分是工程分包领域是实务中最具争议的难题之一。本文明确了分包、违法分包与转包的认定标准,总结了“名为劳务分包,实为转包”的认定标准;系统分析“大头分包”的认定要素与法律后果;明确分包单位再分包的禁止规则。并回答三个核心问题:劳务分包与转包的界限在哪里?“大头分包”如何认定?分包单位能再分包吗?
01
分包、违法分包与转包
一. 分包、违法分包与转包的区分
在建设工程领域,分包、违法分包和转包是三类核心且必须严格区分的法律行为。其认定标准与法律后果截然不同,准确辨析是合规管理与风险防控的基础。
(一)
概念层级与关系
首先需明确
三者的逻辑关系:
分包:是一个上位概念,指承包人将其承包工程中的部分工作交由第三人完成。分包本身并不必然违法。
合法分包:在符合法定条件下进行的分包,主要包括专业工程分包与劳务作业分包。
违法分包:违反法律、行政法规强制性规定的分包行为,是分包行为的一种违法形态。
转包:指承包单位将其承包的全部工程转给他人或肢解后以分包名义分别转包给他人,自身不履行任何合同义务与管理责任。
三者关系可简示为下图:
(二)
分包、违法分包与转包的具体区分标准

合法分包、转包、违法分包三者的区分体现在:主体资格、分包范围、管理责任、程序合法性、工程范围及实际履行管理职责等方面,具体总结如下:

二.认定“名为劳务分包,实为转包”的标准
(一)
法律规定
“未在施工现场设立项目管理机构和派驻相应人员,并未对该工程的施工活动进行组织管理的,视同转包行为”,即承包单位未履行管理职责是认定“名为劳务分包,实为转包”的重要标准。(见《房屋建筑和市政基础设施工程施工分包管理办法》第十三条)
“禁止承包单位将其承包的全部建筑工程转包给他人,禁止承包单位将其承包的全部建筑工程肢解以后以分包的名义分别转包给他人。”(见《中华人民共和国建筑法(2019修正)》第二十八条、《中华人民共和国民法典》第七百九十一条、《房屋建筑和市政基础设施工程施工分包管理办法》第十三条)
转包的实质特征包括:
1.承包单位将全部工程交由他人或者将其承包的全部工程肢解后以分包的名义分别发包给他人的;
2.承包单位不实际管理施工活动;
3.承担单位不履行合同约定责任。
(二)
认定标准分析
认定“名为劳务分包,实为转包”的标准主要包括以下几个方面:
1.工程范围:承包单位是否将其承包的全部工程交由他人或肢解后以分包名义分别转包给他人。
2.管理责任:承包单位是否在施工现场设立项目管理机构、派驻管理人员,是否对施工活动进行组织管理。(见上篇)
3.合同履行:承包单位是否履行合同约定的管理、组织、技术、质量等职责,还是仅挂名,收取管理费或其他费用,将实际施工全部交由他人。

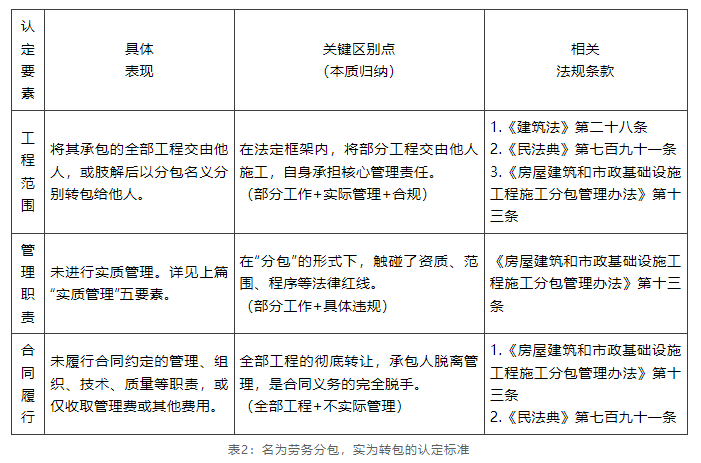

这里将认定“名为劳务分包,实为转包”的标准总结如下:

法院审查总包管理实质时,会综合合同约定、履行过程及证据链,穿透合同名称和外观形式,关注主材、大型机械及管理人员的实际提供与管理情况,以及报酬结算方式,判定合同实质属性。若劳务方实际承担主材采购、大型机械租赁、现场管理并按综合单价结算,通常认定为转包或工程分包,合同无效,并可能面临行政处罚、民事责任(如工程质量责任、赔偿责任等)及其他法律后果。
三、合规操作建议
分包的合规操作是施工企业防范“违法分包”“转包”法律风险的关键。合规流程以“前置审查—合同规范—过程管理—事后留痕”为主线,突出风险防控的先后顺序和环节衔接。具体建议如下:
(一)
前置审查环节
1.明确分包范围:必须明确分包范围仅限于纯劳务作业或专业工程,严禁将承包的全部工程、主体结构施工(法律允许的钢结构工程除外)以及工程关键性、核心技术的施工内容进行分包。
2.资质核查:对拟选分包单位进行全面资质审查,确保其具备合法有效的劳务资质,并核查其业务范围、资质等级,坚决杜绝分包给无资质或超越资质范围的单位。
(二)
合同规范环节
1.规范合同条款:在分包合同中,明确承包单位的管理、组织、质量、安全等职责,细化管理措施,防止合同条款形式化、内容空泛,杜绝挂名承包。
2.明确禁止违法再分包:合同中须载明劳务分包单位不得将其承包的劳务工程再分包,违者承担违约责任,并约定承包单位的监督检查权利。
(三)
过程管理环节
1.履行实际管理职责:承包单位应在施工现场设立项目管理机构,派驻项目经理、技术负责人等关键岗位人员,实际参与并管理施工全过程,杜绝仅挂名或放任劳务队自行施工的情形。
2.严格现场监督:对分包单位的施工活动进行全过程监督,确保分包单位严格按照合同履行职责,及时纠正现场违规操作。
(四)
事后留痕环节
1.建立管理台账:承包单位应建立并保存项目管理台账、人员到岗记录、管理日志、会议纪要等书面或电子证据资料,形成完整的管理闭环,便于后续举证。
2.定期自查与整改:定期开展分包管理合规性自查,对发现的问题及时整改,并形成书面报告。
(五)
风险与应对
1.重点防控“实为转包”风险:如承包单位未实际履行管理职责、劳务分包单位超范围施工、存在再分包等情形,均可能被认定为违法分包或转包,导致合同无效、行政处罚、支付工程款等连带责任。
2.对方抗辩及应对:如发生纠纷,对方可能主张合同无效、实际施工人请求直接支付工程款等。承包单位应以管理台账、现场管理证据、合同履行记录等举证,证明合法合规操作。
综上,建议以“前置审查—合同规范—过程管理—事后留痕”为主线,逐步落实每一环节的合规要求,切实防范被认定为违法分包或转包的法律风险。实际操作中,应结合项目实际情况,动态调整管理措施,确保分包合法、合规、可溯源。
02
“大头分包”的认定标准与法律后果
“大头分包”并非法律术语,而是实务中对总包自行完成工作量过低这一情形的一种描述。分包合同中没有明确约定分包比例,但实际履行中,分包方完成的工作量远超总包方自行完成的部分。这种情形是否违法?如何认定?有何后果?
一、认定标准
(一)

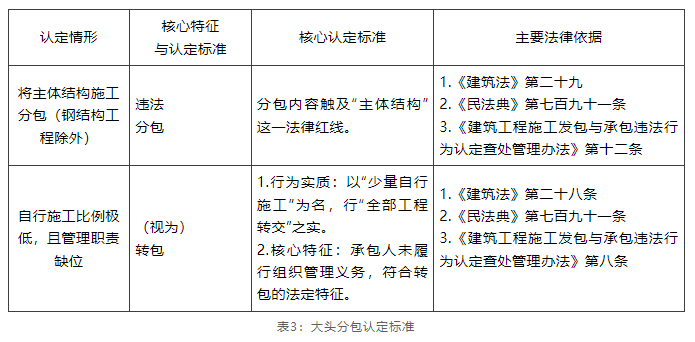

两种认定路径
1.建设工程主体结构的施工必须由承包人(总包单位)自行完成。若主体结构也被分包,不论比例高低,直接认定为违法分包(钢结构工程除外)。这一点,是最核心的认定标准。
2.主体结构自行完成但比例过低,且不履行管理职责,则构成“转包”。
“大头分包”本身非独立违法类型,而是转包或违法分包的事实表现形态。
关于总包自行完成比例,法律法规并没有明确的规定。

结论:对于“大头分包”,法律评价的焦点并非“比例”本身,而是该事实背后所隐藏的“违法分包主体结构”或“转包”的违法行为实质。

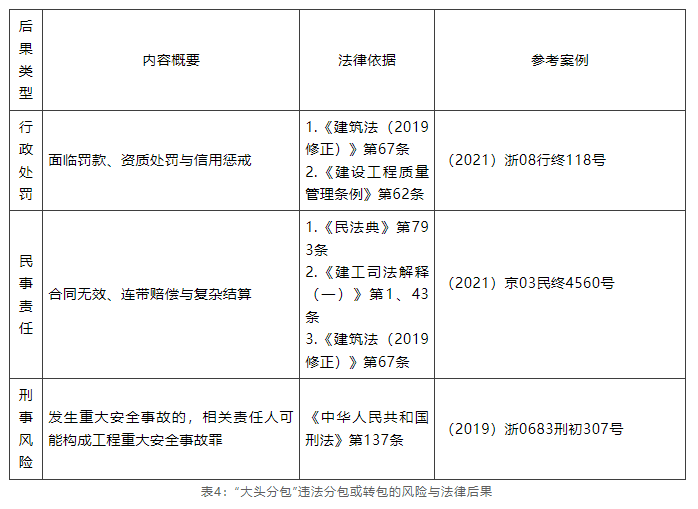

二、风险与法律后果
“大头分包”在性质上属于违法分包或转包。一旦被认定,涉事单位(承包人)将同时面临行政处罚、民事赔偿责任及合同无效的法律后果;若因此导致重大工程质量安全事故,相关直接责任人员还可能被追究刑事责任。

三、合规操作建议
针对建设工程“大头分包”(违法分包、转包)问题,合规操作建议如下:
(一)
前置审查与合同规范环节
1.严格审查对象资质:分包前,核查分包单位是否具备与分包工程相匹配的合法资质,并保存相关证据材料。不得将工程分包给不具备资质的个人或单位。
2.规范分包内容和比例:不得将主体结构、关键性工程或全部工程分包或转包。分包应限于专业分包或劳务分包,且须符合合同及法律规定。
3.完善分包合同条款:分包合同中应明确分包范围、质量标准、安全责任、工期要求、支付方式及违约责任,防止“变相分包”“挂靠”等违法情形。
(二)
过程管理环节
1.强化内部合规培训:定期对管理人员和项目负责人进行分包合规培训,提升合规意识。
2.完善项目管理制度:建立分包管理、用工管理、工程款支付台账,确保每一环节可追溯、可审计。
3.加强现场管理与过程监督:总承包人要对分包单位的施工过程进行全过程监督,落实项目负责人责任制,防止实际施工人失控。
杜绝内部“包工头”承包主体工程:内部班组承包应仅限于劳务,不得以包工头名义承揽工程主体内容,且班组成员应签订劳动合同、购买社保。
4.与主管部门保持沟通:主动接受主管部门指导和监督,及时了解最新政策动态。
(三)
风险应对环节
证据收集:保存分包单位资质证明、分包合同、发包人同意文件、施工过程管理记录等关键证据。
自查自纠:如发现已存在违法分包、转包行为,及时整改。
诉讼应对:如遭遇工程款纠纷,需梳理合同效力、分包过程及付款事实,合理设计诉讼请求,重点关注合同无效、工程款结算、赔偿责任等争议焦点。
综上,建设工程“大头分包”问题风险极高,务必从分包资质审核、合同条款设计、过程管理、风险防控等多维度严格把控,切实防止违法分包、转包行为发生,保障工程顺利推进及企业合法权益。
03
分包单位再分包的禁止
本章聚焦于建设工程领域“禁止分包单位将其承包的工程再分包”这一法定禁令。合规操作的核心在于严格审查分包链条,确保主体结构自行施工,并避免被认定为转包。

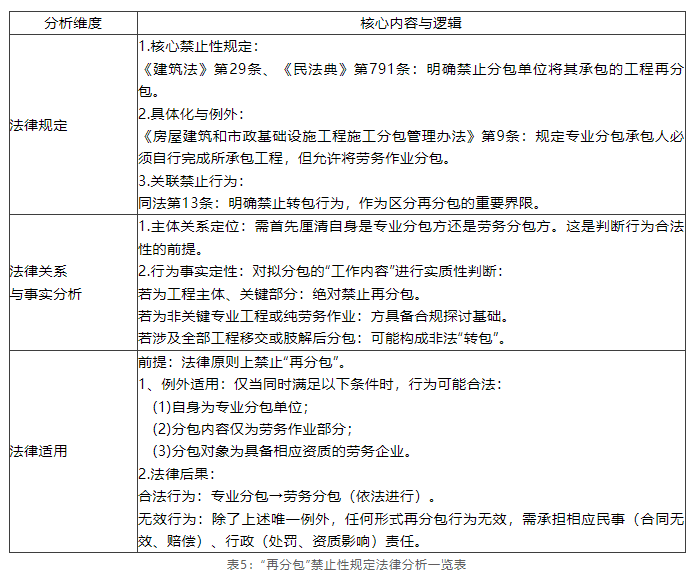

一、建筑工程“再分包”禁止性规定法律分析

二、合规操作建议
(一)
前置审查环节
1.审查合同:仔细审阅与发包方(或总包单位)签订的主合同,明确其中关于“分包”及“再分包”的约定条款。确认是否允许再分包,以及是否需要取得书面同意等。
2.判断工作性质:明确拟再分包的工作内容。主体结构工程绝对禁止再分包。若为非主体、非关键性工作,且在工程总承包模式下,才可能具备合规探讨的基础。若自身为劳务分包单位,应坚决避免再分包行为,风险极高。
3.严格资质审查:对拟合作的再分包单位,必须审查其《营业执照》、《建筑业企业资质证书》、《安全生产许可证》等,确保其资质等级、承包范围与拟再分包的工程完全匹配,并且所有资质文件均应复印存档。
(二)
规范再分包合作流程
1.取得书面同意
如主合同要求再分包需经同意,务必向发包人(或总包单位)发出书面申请,并获得其明确的书面同意文件。这是规避合同效力风险的关键证据。
2.签订完备书面合同
签订权责清晰的合同,合同应明确约定:工程范围、内容、质量标准;合同价款、支付方式与节点,约定违约责任。
3.工期及违约责任
增设特别条款:禁止再分包单位转包、挂靠,要求其配合实名制工资管理,直接对农民工工资支付承担责任。
(三)
强化履约过程管理
1.实行穿透式管理:将再分包单位纳入统一的项目管理体系,对其施工质量、安全、进度、用工进行监督。
2.留存履约证据:系统收集施工日志、联系单、会议纪要、验收单、付款凭证等,重要事项通过邮件、工作群等可留存方式沟通。
3.农民工工资管理:督促再分包单位落实实名制和工资专户管理,工资支付须通过总包单位专用账户,确保足额直达工人银行卡。
(四)
风险应对
1.对于任何疑似挂靠、借用资质等违法行为,及时中止合作并留存证据,以防被追究连带责任。
2.如遇争议或被追责,建议第一时间收集所有合同、资质、沟通、支付等证据,依法主张自身权利或抗辩。
综上,优先确保再分包合规性、合同严密性及履约过程的可追溯性,切实防范合同无效、连带赔偿、行政处罚等风险。如遇疑难情形,建议及时寻求专业法律支持。
中篇小结
1.合法分包、转包、违法分包三者的区分体现在:主体资格、分包范围、管理责任、程序合法性、工程范围及实际履行管理职责等方面。
认定“名为劳务分包,实为转包”时,标准主要包括工程范围、管理职责、合同履行。法院审查时将穿透合同形式,关注实际管理和履行情况。转包或违法分包合同无效,可能引发行政及民事责任,乃至刑事追责,合规操作需贯穿合同前审查、签约规范、过程管理与证据留存全流程。
3.认定“大头分包”的两种路径,一旦被认定其法律后果是导致分包合同无效,相关单位将面临行政处罚、民事连带赔偿责任乃至刑事追责。
4.建筑工程中禁止分包单位将其承包的工程再分包。唯一的法定例外是,专业分包单位可将其承包工程中的劳务作业部分,依法分包给具备相应资质的劳务分包单位。除此之外的任何再分包行为均属违法,相关合同无效且需承担法律责任。
然而,一旦因违反法规,合同认定无效后,工程款、管理费等究竟如何结算?(下篇)将深度解析建设工程合同无效情形下的结算处理与合规操作建议。
